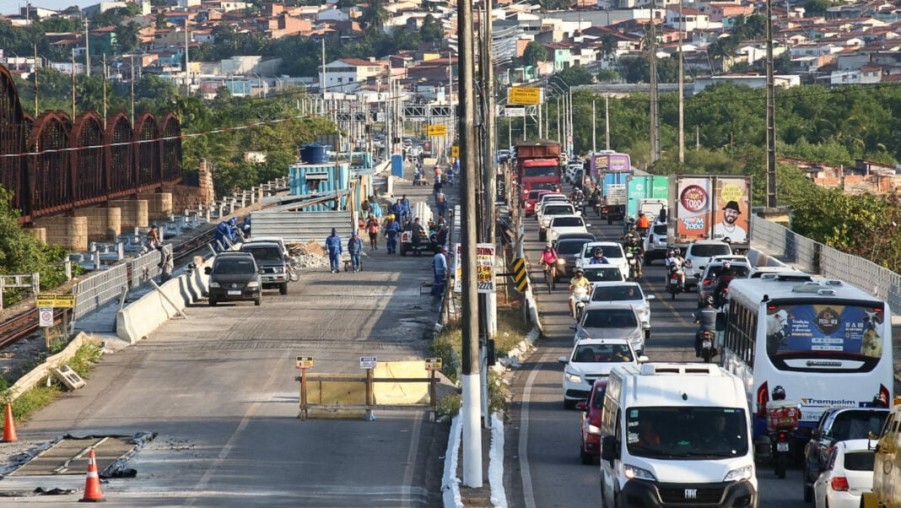

Situação afeta 350 mil moradores da Zona Norte de Natal
O bloqueio de um dos lados da Ponte de Igapó, há pouco mais de um ano, gerou um prejuízo mensal de R$ 17,9 milhões aos natalenses, o que dá mais de R$ 233 milhões de impacto durante todo o período de 13 meses de interdição. O bloqueio da ponte foi iniciado em setembro de 2023 e afeta pelo menos 350 mil moradores da zona Norte. O cálculo é do Departamento de Planejamento da Secretaria de Mobilidade Urbana de Natal (STTU) e consta em um parecer em resposta a um laudo feito a pedido da Justiça Federal do RN sobre a possibilidade de mudança do canteiro de obras. O documento foi assinado no dia 09 de outubro pelo diretor Newton Filho.
Para chegar ao resultado, a Secretaria de Mobilidade utilizou as seguintes bases: partindo do custo da hora trabalhada da população, com base no salário mínimo R$ 6,42 e que as pessoas perdem cerca de 40 minutos por dia devido à obra ,resultante de 20 minutos adicionais aos tempos de viagem duas vezes por dia, “o impacto financeiro se torna mensurável e bastante significativo”.
“O valor pode ser estimado partindo da circulação de 70.000 veículos/dia, o que permite estabelecer no mínimo duzentas e oitenta mil pessoas cruzando a ponte diariamente, e considerando que 60% por cento da população ganha um salário minimo, conforme dados do IBGE, podemos calcular que esse valor aplicado somente ao percentual da população que ganha um salário minimo, representa uma força de trabalho produtiva que perfaz o montante de R$ 17.989.171,20 por mês”, aponta.
Além disso, a STTU sugere em seu parecer duas medidas que podem minimizar os impactos sociais da obra, que tem previsão de encerramento somente no segundo semestre de 2025. Entre as sugestões, estão a liberação do tráfego de uma das faixas da ponte na qual se realiza a obra, das 17h às 7h do dia seguinte, permitindo a circulação em três faixas da ponte no período em que os serviços não estarão sendo realizados.
A outra sugestão diz respeito à liberação do tráfego nos finais de semana em uma das faixas da ponte durante todo o período de não execução dos serviços, de modo a permitir a circulação em três faixas.
“Tais medidas, caso adotadas, ajudarão na melhoria do deslocamento e em razão da não confecção por parte do Dnit/Jatobeton de relatório de impacto de tráfego para realização da obra nem de estudo de impacto socioeconômico, mitigarão os efeitos negativos gerados em razão da ausência de tais itens na execução”, conclui parecer da STTU.
As obras de recuperação da Ponte Presidente Costa e Silva, popularmente conhecida como Ponte de Igapó, estão acontecendo desde 12 de setembro de 2023 e têm um orçamento de cerca de R$ 20,8 milhões. Na última atualização do Departamento Nacional de Infraestrutura e Transportes (Dnit) publicada pela TRIBUNA DO NORTE, as obras estavam em 35% de execução. Com previsão inicial de conclusão para janeiro de 2025, a intervenção sofreu alterações e a perspectiva do Dnit é de que a ponte seja totalmente liberada em maio de 2025, atingindo uma duração de 20 meses.
A obra tem um orçamento de R$ 20,8 milhões, com recursos oriundos do Orçamento Geral da União. As intervenções incluem a restauração e o reforço de estacas, blocos e pilares; demolição de estruturas deterioradas; substituição asfáltica e de aparelhos de apoio; reforço de vigas, recuperação de barreiras de refúgio da ponte ferroviária e da passagem dos pedestres e guarda-corpos, dentre outros. A Ponte de Igapó, com 600 metros de extensão, nunca passou por uma reparação desde a construção de suas duas partes – uma em 1970 e outra em 1985.
Perícia
Feito após determinação da 5ª Vara da Justiça Federal no Rio Grande do Norte, um laudo elaborado por um engenheiro civil levantou a possibilidade de promover a mudança do canteiro de obras da Ponte de Igapó para uma área próxima, com o intuito de fluir o tráfego e minimizar prejuízos para a população da zona Norte de Natal. A ação na Justiça é um pedido da Prefeitura do Natal, por meio da Procuradoria Geral do Município (PGM).
Segundo o laudo, que possui 59 páginas, a realocação do canteiro de obras poderia ser feita para uma área próxima, utilizando como alternativas a instalação de passarelas sobre a área de preservação, plataformas flutuantes, passarelas flutuantes e laterais, guincho de materiais, abertura de janelas em passarelas da ponte para escadas de acesso. Para isso, o laudo cita a necessidade de licenças ambientais e adaptações logísticas.
“Diante de todo exposto nas seções anteriores, conclui-se que é tecnicamente em termos de engenharia possível remanejar o canteiro de obras para o local indicado nesta ação judicial, tendo de ser realizada a obra conforme ou similarmente ao planejamento e custos apurados pela perícia (…) que o remanejamento do canteiro impactaria positivamente no trânsito local com melhorias no fluxo e assim diminuindo as retenções constatadas”, aponta trecho do laudo.
O laudo cita que as mudanças poderiam acarretar em aumento de R$ 4 milhões no orçamento e 11 meses a mais de execução. Em manifestação preliminar que consta no documento, o Dnit alegou que a decisão de retirar o canteiro de obras dentro da área de preservação permanente – APP considerou uma série de variáveis, tais como menor impacto ambiental, desnecessidade de licença ambiental para o canteiro por se encontrar em faixa de domínio; desnecessidade de Suprimir a Vegetação em local protegido e segurança operacional da obra e de seus trabalhadores, uma vez que o canteiro encontra-se em área conflituosa de facções criminosas rivais.
Em nota enviada à TRIBUNA DO NORTE, a Jatobeton Engenharia LTDA, sediada em Recife e empresa vencedora da licitação para as obras, disse que está com prazo em curso para se manifestar sobre o laudo pericial, e “entende que alguns pontos técnicos aventados precisam ser esclarecidos”.
“A princípio o laudo trata apenas de questões técnicas de engenharia, mas se faz necessário tratar de outras questões que estão sendo discutidas na ação judicial em curso, como, por exemplo, os custos extraordinários não previstos, decorrentes da modificação eventual do local do canteiro, fato onera a obra. Outro ponto são os limites legais de aditivos contratuais impostos pela Lei Geral de Licitações. Essas deliberações e determinações de ajustamento do projeto e do contrato cabem ao contratante DNIT”, diz nota assinada pelo advogado da empresa, Gustavo Monteiro.
O Dnit foi contatado pela reportagem da TRIBUNA DO NORTE , mas não deu retorno até o fechamento desta edição. O espaço segue aberto.
Tribuna do Norte.
